Trois jalons pour sécuriser une mission étudiante et soigner la relation client

Une mission découpée en trois validations avance mieux : chaque partie sait où elle en est et les écarts se corrigent tôt. Voici le déroulé recommandé, avec ce qu’on valide à chaque étape.

Mis à jour le 26 septembre 2026 · 4 min de lecture · Sources consultées le 25 septembre 2026

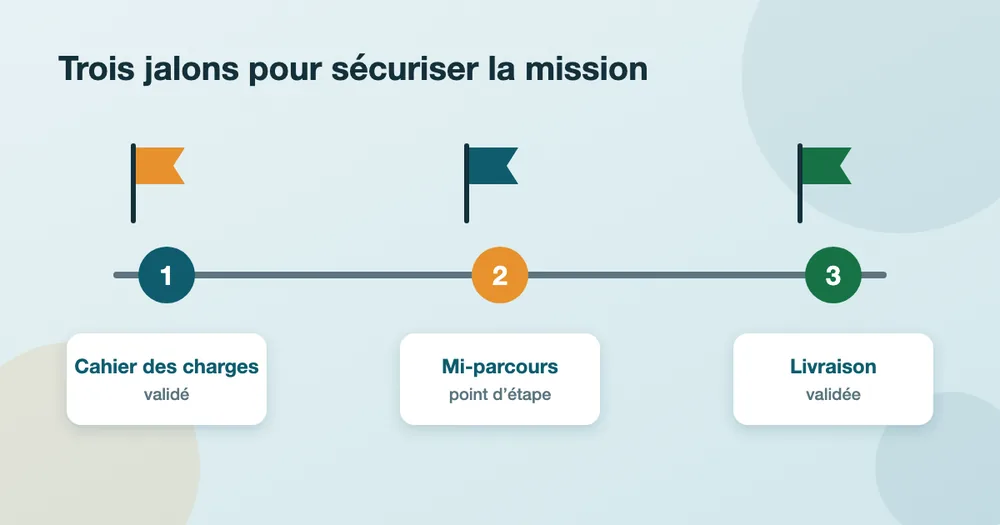

Frise de trois jalons : 1 cahier des charges validé, 2 point d’étape à mi-parcours, 3 livraison validée.
Trois jalons rythment la mission : cahier des charges, mi-parcours, livraison.

Pourquoi trois jalons

Le modèle SuperÉtudiant repose sur un cycle en trois étapes : cahier des charges validé, mi-parcours, livraison. Si un enseignant encadre la mission, il valide chacun de ces moments ; sinon, c’est le référent de l’entreprise qui le fait. L’objectif est simple : détecter tôt un malentendu, quand il coûte encore peu.

Jalon 1 : le cahier des charges est validé

Avant de produire quoi que ce soit, l’étudiant et l’entreprise se mettent d’accord par écrit sur : l’objectif, les livrables, les critères d’acceptation, le calendrier, le prix et les modalités de paiement (voir Cadrer une mission). Validation : le référent de l’entreprise répond « bon pour accord » par e-mail. Aucun travail facturé ne commence avant ce jalon.

Jalon 2 : le point d’étape à mi-parcours

À mi-parcours, l’étudiant présente ce qui existe déjà : maquettes, premiers résultats, plan du rapport. Le client réagit, quand il est encore temps de corriger la trajectoire. Conseils :

  • montrez un livrable partiel utilisable, pas une promesse ;
  • demandez des retours regroupés et écrits ;
  • distinguez ce qui est un ajustement (inclus) de ce qui est un ajout (avenant) ;
  • vérifiez le calendrier restant au regard des examens de l’étudiant.

Jalon 3 : la livraison

À la livraison, l’étudiant remet les livrables listés et un court récapitulatif de ce qui a été fait. Le client les confronte aux critères d’acceptation fixés au jalon 1 et répond dans un délai convenu (par exemple cinq jours ouvrés) : accepté, accepté avec réserves listées, ou refusé avec motifs. C’est aussi le moment de la facture (voir Facturer sa première mission) et de la cession des droits (voir Céder les droits).

Communiquer : quelques règles simples

  • Un point écrit après chaque échange : « suite à notre appel, nous avons convenu de… ».
  • Répondre dans un délai annoncé, par exemple 48 heures ouvrées.
  • Prévenir tôt d’un risque de retard, avec une proposition, plutôt que de se taire.
  • Garder un ton courtois : c’est aussi votre première référence.

Un calendrier type sur quatre semaines

À titre d’exemple, pour une mission de 8 jours-homme répartis sur quatre semaines (à adapter à vos examens) :

SemaineÉtapeValidation
Semaine 1Échanges de cadrage, rédaction du cahier des chargesJalon 1 : « bon pour accord » écrit
Semaine 2Production de la première version—
Semaine 3Point d’étape, retours regroupés, correctionsJalon 2 : validation de la trajectoire
Semaine 4Finalisation, livraison, recette par le clientJalon 3 : acceptation écrite

Adaptez la durée à la mission et décalez si un examen tombe pendant une semaine de production.

Un compte rendu de jalon en cinq lignes

  1. Rappel de l’objectif de la mission.
  2. Ce qui a été fait depuis le jalon précédent.
  3. Ce qui est à valider par le client (liste courte).
  4. Ce qui reste à faire et le calendrier.
  5. Les points d’attention ou risques éventuels.

Envoyez-le par e-mail à la fin de chaque jalon : c’est votre trace écrite en cas de désaccord ultérieur, et une preuve de professionnalisme pour votre portfolio.

Que valider à chaque jalon

JalonCe que l’entreprise valideCe que l’étudiant remet
1. Cahier des chargesObjectif, livrables, critères d’acceptation, calendrier, prixUn document d’une à deux pages, à valider par écrit
2. Mi-parcoursLa trajectoire : le résultat partiel va-t-il dans le bon sens ?Un livrable partiel utilisable et un compte rendu
3. LivraisonLa conformité aux critères d’acceptation fixés au jalon 1Les livrables complets et un récapitulatif

Quand un jalon n’est pas validé

Un jalon refusé n’est pas un échec : c’est le rôle du dispositif de détecter un écart. Procédez ainsi : le client liste par écrit les points non conformes au regard du cahier des charges ; l’étudiant propose un correctif et une date ; les deux parties confirment par écrit. Si les points listés dépassent le périmètre initial, ils relèvent d’un avenant chiffré. Ce qui compte est de rester factuel et de s’appuyer sur ce qui a été écrit au jalon 1.

En cas de désaccord

Reprenez le cahier des charges : ce qui est écrit fait foi. Si le désaccord porte sur un ajout, proposez un avenant chiffré en jours-homme. Si le livrable ne respecte pas un critère, corrigez dans un délai convenu. Si le désaccord persiste, l’enseignant encadrant, s’il y en a un, peut jouer un rôle de médiation pédagogique ; la plateforme n’est pas partie au contrat. Conservez tous les écrits.

À retenir

  • Trois jalons : cahier des charges, mi-parcours, livraison.
  • Rien ne démarre avant la validation écrite du cahier des charges.
  • Retours regroupés, écrits, dans un délai convenu.
  • Le cahier des charges signé tranche les désaccords.

Questions fréquentes

Qui valide les jalons ?

Le référent de l’entreprise valide le contenu ; si un enseignant encadre la mission, il valide aussi le respect du cadre pédagogique.

Peut-on ajouter des jalons ?

Oui : pour une mission longue, ajoutez des points intermédiaires. Trois est un minimum recommandé.

Quand l’étudiant est-il payé ?

Selon ce que prévoit le contrat : à la livraison, ou par acomptes rattachés aux jalons. À écrire dans le devis.

Que se passe-t-il si l’étudiant a un examen pendant un jalon ?

Annoncez les périodes d’examens dès le cahier des charges pour caler les dates.

Sources

  1. Service-Public Entreprendre — Délais de paiement entre professionnels et pénalités de retard — vérifié le 7 août 2026 ; consulté le 25 septembre 2026.
  2. Service-Public Entreprendre — Documents commerciaux d’une micro-entreprise (devis, CGV, factures) — vérifié le 8 décembre 2025 ; consulté le 25 septembre 2026.

Ces informations sont générales et peuvent évoluer : vérifiez les taux et règles en vigueur à la date de votre mission. Vous avez repéré une erreur ? Écrivez-nous via la page À propos.

À lire ensuite
